有沒有鋼結構施工流程示例圖(有沒有鋼結構施工流程示例圖,展開)

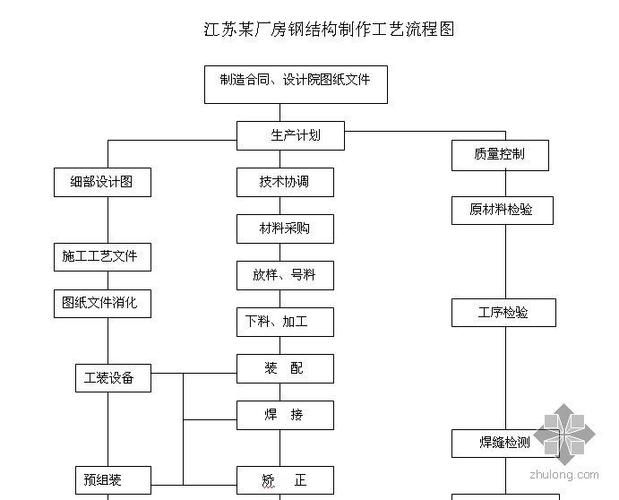

構施工流程示例圖通常包括以下步驟:,1.設計階段:根據工程需求和場地條件,進行鋼結構的設計,這包括確定結構類型、尺寸、材料選擇等。,2. 采購階段:根據設計圖紙,選擇合適的鋼材、連接件和其他輔助材料。,3. 制作階段:將鋼材切割成所需的尺寸,并進行焊接或螺栓連接。,4. 安裝階段:將制作好的鋼結構組件按照設計要求進行安裝,包括吊裝、定位、固定等。,5. 檢驗階段:對完成的鋼結構進行質量檢查,確保其符合設計要求和相關標準。,6. 防腐處理:對鋼結構進行防腐處理,以延長其使用壽命。,7. 驗收階段:對完成的鋼結構進行驗收,確保其滿足工程要求。,以上是鋼結構施工流程的一般示例,具體的施工流程可能會因工程規模、設計要求等因素而有沒有鋼結構施工流程示例圖




















展開鋼結構施工是一項系統性極強的工程活動,涉及從材料準備到最終驗收的多個關鍵環節。以下是基于行業標準與實際工程實踐總結出的典型鋼結構施工流程,結合圖文說明,幫助全面理解其全過程。
一、施工準備階段

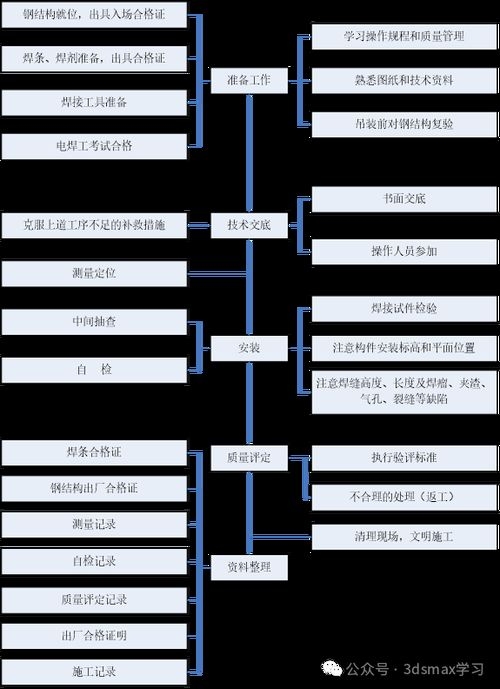

施工前需完成技術交底、圖紙審核、材料采購及現場布置。重點包括:
- 地基與預埋件復核:檢查地腳螺栓的位置、標高和垂直度,確保與設計一致。
- 構件進場檢驗:核對鋼柱、鋼梁等構件編號,檢查運輸過程中是否有變形或涂層損傷。
- 機械設備就位:根據吊裝方案配置汽車吊(如NK250型25t吊車)并規劃行走路線。

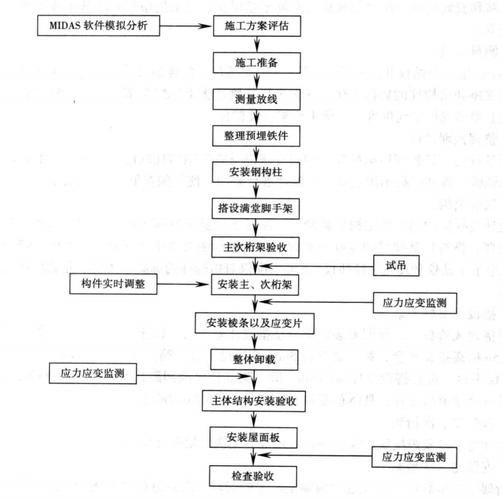

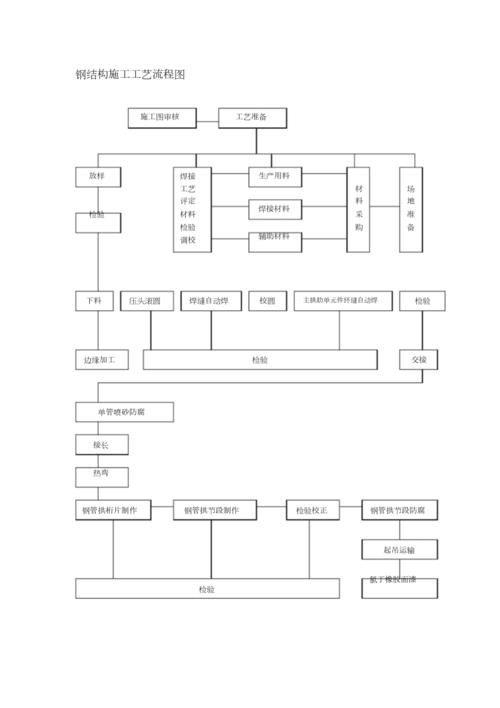

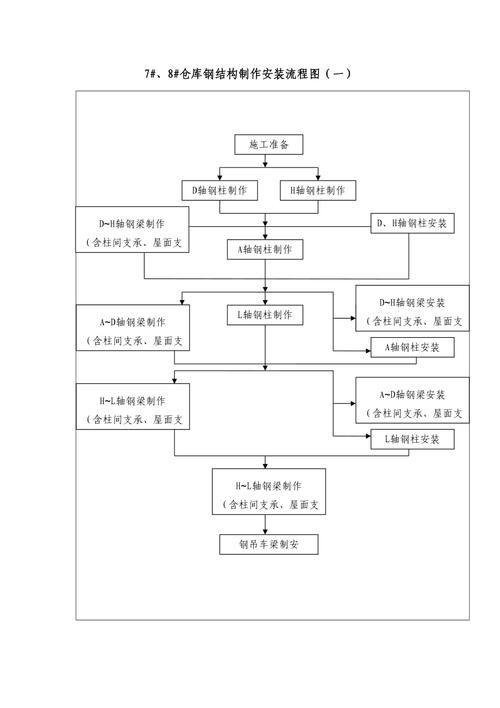

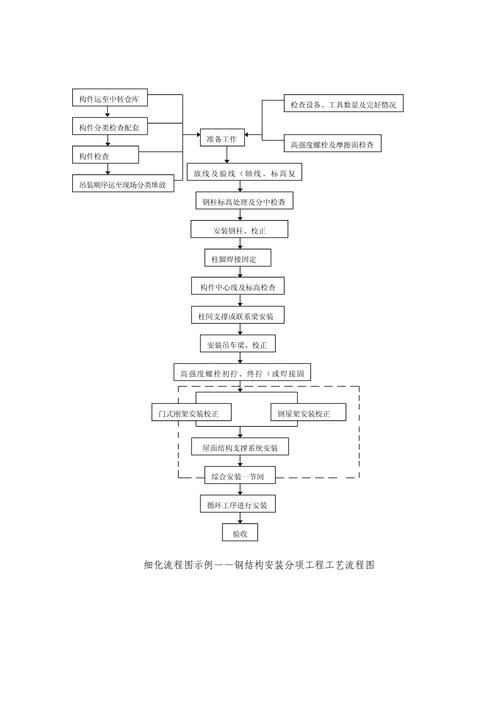

二、構件安裝順序
遵循“先中間、后外側,先柱后梁,先下后上”的原則,以保證結構穩定性。
- 鋼柱安裝:采用一點或兩點起吊法,就位后臨時固定,校正垂直度與軸線位置,再進行螺栓緊固與焊接。

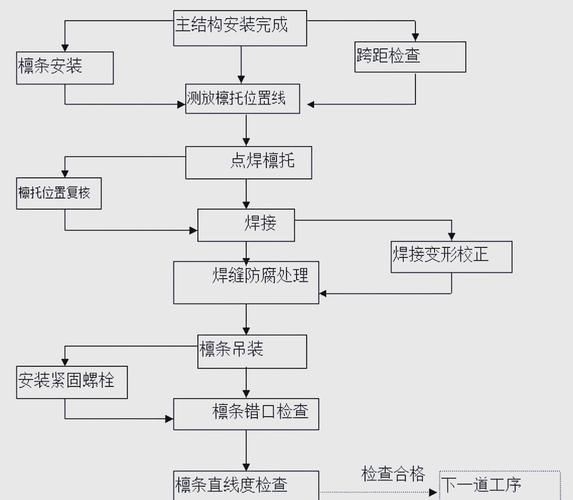

- 鋼梁安裝:在鋼柱校正后安裝連梁或主梁,吊點設于翼緣板開孔處,確保平衡。
- 形成穩定框架:通過安裝系桿、支撐系統,逐步構建首個穩定格構體系。
三、高層/復雜結構特殊工藝
對于超高層建筑,采用多重抗側力體系,如巨型鋼框架+核心筒結構:
- 核心筒先行:核心筒施工領先外框4層,外框鋼柱每1~2層分段吊裝。
- 雙機抬吊屋架:大跨度屋架在地面拼裝后,使用兩臺吊車協同抬吊就位。
- 帶狀桁架安裝:按分段順序高空對接,逐級完成下弦、腹桿、上弦安裝。
四、連接與焊接質量控制
- 高強螺栓連接:螺栓應自由穿入,禁止強行擴孔,終擰扭矩需符合規范。
- 焊接工藝:厚板焊接前預熱,采用對稱勻速焊接減少殘余應力,焊縫不得有裂紋、氣孔等缺陷。

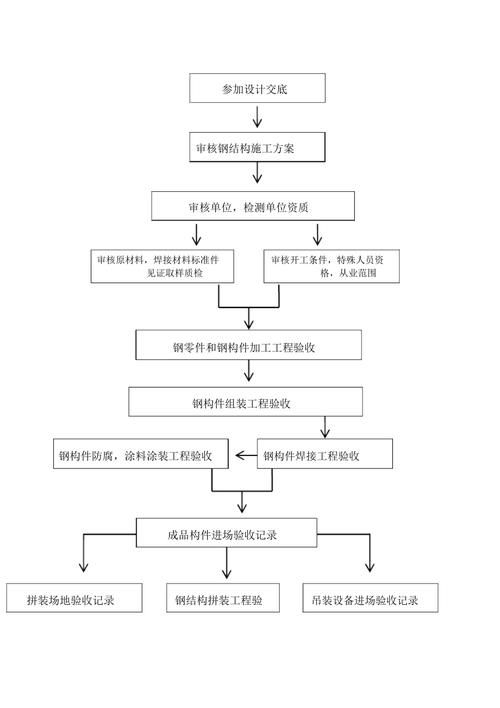

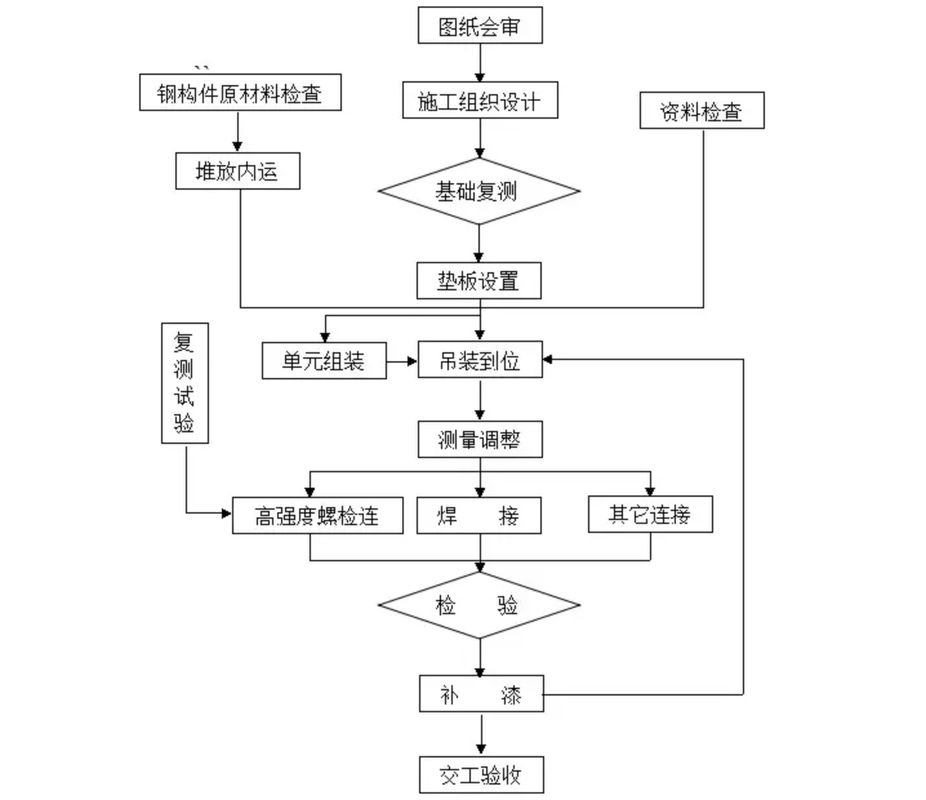

五、涂裝與驗收
- 表面處理:安裝完成后進行除銹,按設計要求涂刷防銹漆、中間漆和面漆,膜厚用測厚儀檢測。
- 結構驗收:整體框架安裝完畢后,復核構件位置、連接緊固情況及整體垂直度,確認符合規范后澆筑柱底混凝土。
要不要我整理一份鋼結構施工全流程 checklist,方便你對照現場進度逐一核對?
有沒有更詳細的鋼結構施工流程?
能否提供鋼結構施工的視頻示例?
有沒有具體的鋼結構施工案例圖片?
