承載力檢測是土木工程中評估地基或樁基承載能力的核心環節,其步驟嚴謹、規范明確,主要依據《建筑地基基礎設計規范》(GB50007)及《建筑基樁檢測技術規范》(JGJ106)執行。以下以最廣泛應用的淺層平板載荷試驗和單樁靜載試驗為例,詳解具體操作流程。
一、淺層平板載荷試驗步驟
該方法適用于天然地基、復合地基的承載力特征值測定,是確定地基變形模量的基準方法。

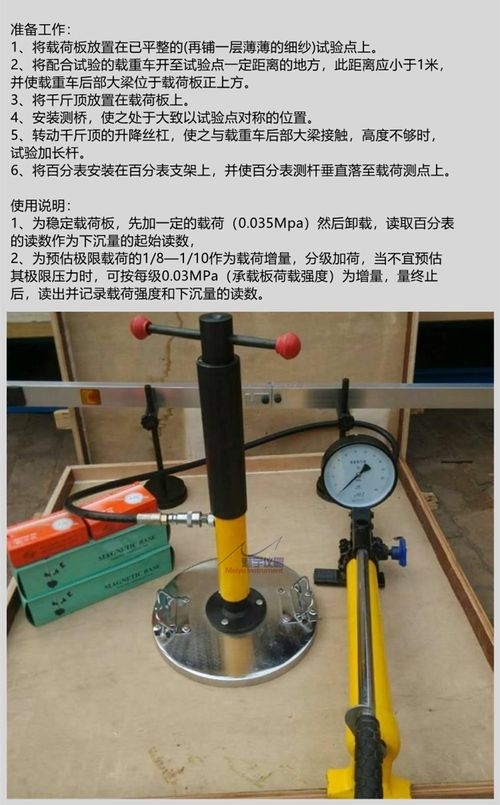

現場準備
- 清理檢測點表面,確保土層原狀結構不受擾動;
- 鋪設不超過20mm厚的中粗砂找平層,保證承壓板與土體均勻接觸;
- 開挖試坑,坑寬不小于承壓板直徑(或邊長)的3倍,避免側向約束影響。

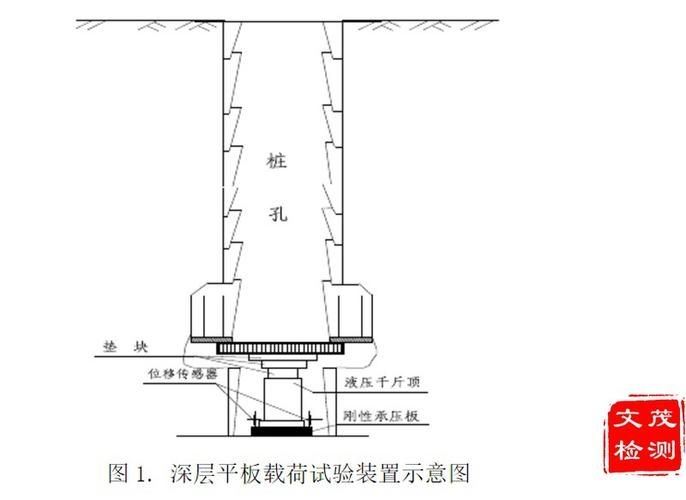

設備安裝

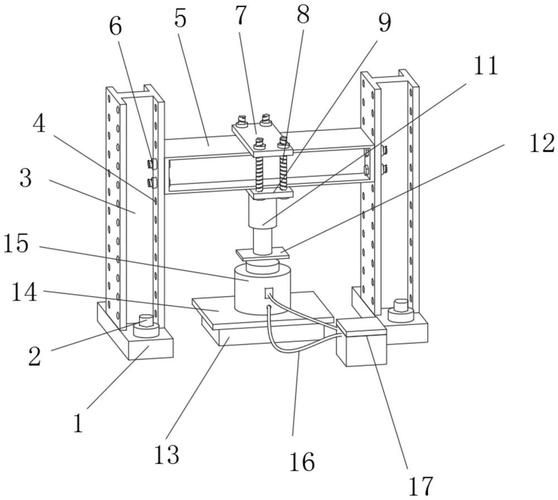

- 安裝剛性承壓板(常用圓形鋼板,面積0.25~0.50m2);
- 搭建反力系統:采用堆載平臺(砂袋、混凝土塊)或錨樁反力梁結構;
- 布置沉降觀測系統:在承壓板對稱位置安裝4~6個高精度百分表(精度0.01mm);
- 連接加載裝置(液壓千斤頂)與荷載傳感器,確保力值準確傳遞。
分級加載與沉降觀測
- 加荷等級不少于8級,首級荷載為預估承載力的1/8;
- 每級荷載增量為預估極限承載力的1/10~1/8;
- 每級加載后按10min、10min、10min、15min、15min、此后每30min記錄沉降值;
- 當連續2小時內沉降速率小于0.1mm/h,視為穩定,方可施加下一級荷載。
終止加載條件
- 承壓板周圍土體明顯側向擠出或隆起;
- 沉降量驟增,荷載-沉降(p-s)曲線出現陡降段;
- 沉降量s ≥ 0.06b(b為承壓板直徑或邊長);
- 在某級荷載下,24小時內沉降未達穩定標準。
承載力計算
- 繪制p-s曲線,確定比例界限荷載;
- 若極限荷載p < 1.5p,則取承載力特征值為p/2;
- 若無明顯比例界限,對低壓縮性土取s/b=0.01~0.015對應的荷載,中高壓縮性土取s/b=0.02對應的荷載;
- 同一土層不少于3個試驗點,極差不超過平均值30%,取平均值為地基承載力標準值。

二、單樁靜載試驗步驟
用于確定單樁豎向抗壓極限承載力,是樁基驗收的權威方法。
試樁準備
- 試樁應與工程樁同工藝、同材料、同施工條件;
- 混凝土樁齡期:粉土、粘性土≥15天,淤泥質土≥25天;
- 安裝樁頂應力傳感器與位移計,埋設樁身應變片可分層測側摩阻力。
反力系統搭建

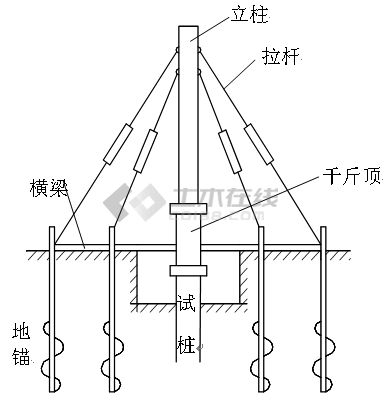

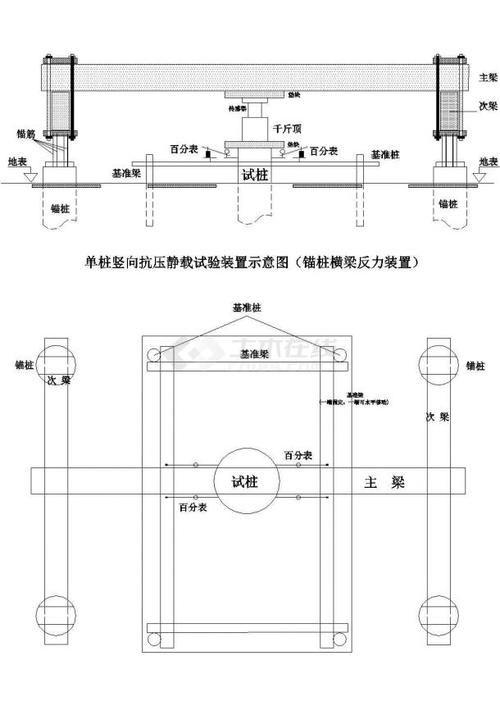

- 采用錨樁反力梁系統(最常用):在試樁兩側對稱布置2~4根錨樁,通過橫梁連接千斤頂;
- 或采用堆載平臺系統,需確保平臺穩定、不沉降。
加載與觀測
- 采用慢速維持荷載法,每級加載為預估極限承載力的1/10;
- 每級加載后觀測時間:第1、2、4、8、15、30、45、60min,之后每30min一次;
- 當沉降速率連續2h<0.1mm/h,方可加下一級;
- 加載至破壞或達設計值2倍(設計依據)或1.5倍(驗收依據)。
卸載與回彈觀測
- 卸載分5~10級,每級卸載后觀測15min;
- 記錄殘余沉降量,計算回彈率(一般20%~39%為良好)。
結果分析
- 繪制Q-s曲線(荷載-沉降)與s-lgt曲線(沉降-時間對數);
- 采用“沉降量法”或“極限荷載法”判定承載力;
- 結合樁身完整性檢測(如低應變法)綜合評估。

三、其他常用檢測方法對比
表格| 方法 | 適用土層 | 優點 | 缺點 | 是否需配圖 |
|---|---|---|---|---|
| 標準貫入試驗(SPT) | 粉土、砂土、粘性土 | 操作簡便、成本低 | 僅間接推算承載力 |
