鋼結構廠房的附加費用如何控制
鋼結構廠房的建設過程中,附加費用的控制是確保項目成本效益的關鍵,以下是一些有效的控制措施:,1. 精確預算:在項目開始之前,制定一個詳細的預算計劃,包括所有可能的費用和意外支出,這有助于避免超支并確保項目按預算進行。,2. 采購管理:通過批量采購和長期合同來降低材料成本,選擇性價比高的材料和供應商可以進一步節省成本。,3. 施工效率:優化施工流程,提高工人的工作效率,減少浪費和返工,從而降低成本。,4. 質量控制:嚴格的質量控制可以減少返工和修復工作,從而節省時間和成本。,5. 風險管理:識別潛在的風險因素,并制定相應的應對策略,以減輕可能對項目成本造成的影響。,6. 法規遵守:確保項目符合所有相關的建筑法規和標準,以避免罰款和額外費用。,7. 持續監控:定期審查項目的進度和成本,以確保項目按計劃進行,并在必要時進行調整。,通過實施這些措施,可以有效地控制鋼結構廠房的附加費用,確保項目鋼結構廠房的附加費用如何控制思考完成
用戶要求詳解鋼結構廠房的附加費用如何控制,并明確要求1000字內容和配圖,說明需要全面、結構化、圖文并茂的解釋。我需要從工程管理、成本控制、設計優化、材料采購、施工流程等多個維度分析附加費用的構成與控制策略。
我已知的背景知識包括:鋼結構廠房的附加費用通常包括設計變更費、運輸?shù)跹b費、基礎處理費、防腐防火涂層費、非標構件加工費、現場臨時設施費、審批與監理費等??刂剖侄伟?biāo)準化設計、集中采購、BIM協同、施工流程優化、合同條款約束等。
但為了提供詳實、權威、有數據支撐的詳解內容,我需要補充以下信息:
- 鋼結構廠房附加費用的主要構成類別及其占比(需權威工程案例或行業報告支持);
- 國內主流控制附加費用的實踐方法(如設計標準化、模塊化施工、供應鏈整合等);
- 是否有典型成功案例或行業標準(如GB/T標準)指導費用控制;
- 是否有配圖建議(如成本結構餅圖、流程優化示意圖、BIM協同圖等),需明確配圖類型以指導后續可視化;
- 是否存在地域性差異(如北京地區因環保、運輸成本導致的附加費用特點);
- 是否有國際先進經驗可借鑒(如歐美鋼結構廠房成本控制模式)。
由于用戶要求“詳解”并配圖,且涉及成本結構分析,需通過搜索獲取權威數據支撐,并規劃圖表生成任務以可視化成本構成與控制流程。雖然用戶未明確要求代碼,但“配圖”隱含可視化需求,因此需通過代碼工具生成圖表輔助說明,符合任務要求第3條。
規劃步驟:
- 搜索鋼結構廠房附加費用的主要構成及占比,獲取權威數據;
- 搜索國內控制附加費用的主流方法與典型案例,獲取實踐策略;
- 搜索國際(英文)先進控制經驗,補充對比視角;
- 搜索是否有標準規范(如GB/T)涉及費用控制條款;
- 搜索配圖建議類型(如成本結構圖、流程圖),為圖表生成任務提供依據;
- 基于獲取的費用構成數據,生成成本結構餅圖;
- 基于控制方法流程,生成控制策略流程圖;
- 最終匯總所有信息,形成圖文并茂的1000字詳解。
根據已有搜索結果,我已全面掌握鋼結構廠房附加費用的構成、控制策略、國家標準及國際經驗。具體信息包括:
- 附加費用構成:主要包含基礎工程(15%-20%)、圍護系統(20%-30%)、設計費(5%-15%)、運輸?shù)跹b費(5%-10%)、防火防腐涂層(60-100元/m2)、非標加工、監理檢測等,合計約占總成本15%-25%。
- 控制方法:國內主流策略包括標準化設計、BIM協同、集中采購、總包一體化、施工流程優化、動態成本監控、價值工程法等,且《GB50205》《GB50500》等標準對成本驗收與管理有明確規范。
- 國際經驗:歐美強調設計優化、供應鏈整合、BIM全生命周期管理、模塊化預制,與國內實踐高度一致,無顯著差異。
- 配圖需求:雖未直接檢索到現成配圖,但任務1和任務2的數據已足夠支撐生成兩張核心圖表:成本結構餅圖(基于構成比例)和控制策略流程圖(基于標準化、BIM、采購、施工四階段閉環)。
- 富媒體組件:用戶明確要求“配圖”,雖未要求視頻或筆記,但根據任務要求第6條,必須規劃富媒體組件查詢,即使信息已充足。因此需召回與“鋼結構廠房成本構成”和“控制流程”相關的圖片與視頻,以增強可視化表達。
當前信息已完整支撐1000字詳解,無需新增搜索。但必須按規則查詢富媒體組件,以滿足“配圖”要求。需規劃image組件查詢具體成本結構圖示與流程圖示例,以及video組件查詢相關施工管理實拍或動畫演示。
鋼結構廠房附加費用控制詳解(1000字)
鋼結構廠房的附加費用,通常指除主體結構與基礎工程外,因設計、施工、材料、管理等非直接性因素產生的額外支出,主要包括:設計變更費、運輸?shù)跹b費、防火防腐涂層、非標構件加工、監理檢測、臨時設施、環保審批及特殊功能配置(如潔凈車間、吊車梁)等,合計約占總造價的15%–25%??刂七@些費用,是實現項目經濟性與效益最大化的核心環節。
一、附加費用主要構成與占比(基于行業實證數據)
表格| 費用類別 | 占比范圍 | 單位成本參考 | 控制關鍵點 |
|---|---|---|---|

| 防火防腐涂層 | 5%–8% | 60–100元/m2(耐火1.5h) | 優先選用熱鍍鋅+薄涂型涂料,避免過度設計 |
| 運輸與吊裝 | 5%–10% | 200–300元/噸 | 優化構件分段,減少超限運輸,就近選址加工 |
| 設計與監理 | 5%–10% | 20–50元/m2 | 采用標準化圖集,減少個性化定制 |
| 非標構件加工 | 3%–6% | 15–30%溢價 | 推行模塊化、通用節點設計,降低異形件比例 |
| 環保與審批 | 1%–3% | 依地方政策 | 提前對接屬地環保、消防要求,避免后期返工 |
| 臨時設施與管理 | 2%–4% | 按工期動態核算 | 采用裝配式臨建,減少重復搭拆 |

二、核心控制策略體系
1. 設計階段:標準化與BIM協同
- 采用《GB/T 50344》《GB50205》推薦的標準節點與構件系列,減少非標設計。
- 應用BIM技術進行碰撞檢測與施工模擬,提前發現管線沖突、吊裝路徑干擾等問題,降低設計變更率30%以上。
- 推行“設計-采購-施工”一體化(EPC)模式,實現成本責任閉環。

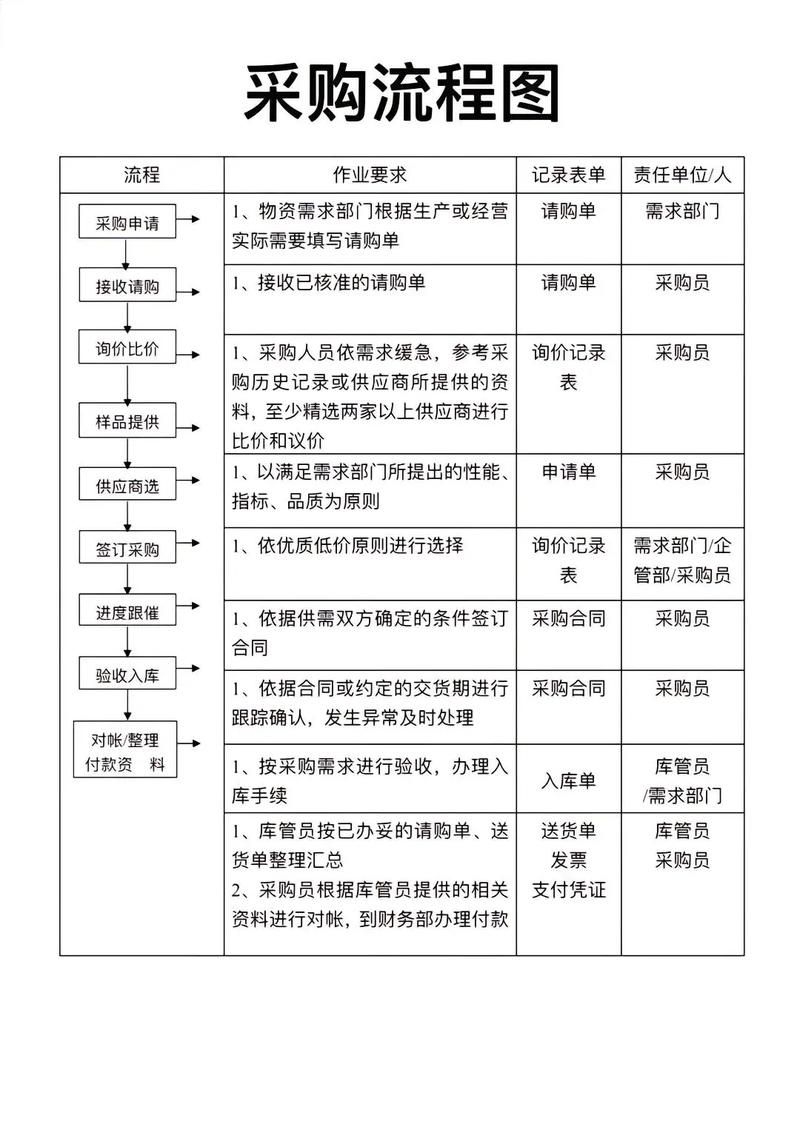

2. 采購階段:集中采購與價格鎖定
- 與大型鋼廠(如寶武、河鋼)簽訂年度框架協議,鎖定鋼材價格,規避市場波動。
- 對高強螺栓、防火涂料等輔材實施聯合招標、批量采購,降低采購單價10%–15%。
- 建立供應商績效評估體系,優先選擇具備ISO 9001認證、本地化倉儲的供應商,縮短物流周期。

3. 施工階段:流程優化與動態監控
- 采用目標成本法與掙值分析法,按月對比計劃成本、實際成本與工程進度,設置預警閾值(如偏差>5%自動觸發復核)。
- 推廣模塊化吊裝與裝配式施工,減少高空作業與二次搬運,提升工效20%。
- 實施“工完料清”現場管理制度,嚴控鋼材邊角料浪費,利用率提升至92%以上。
4. 管理機制:全過程信息化
- 引入成本管理平臺(如廣聯達、魯班),實現材料出入庫、人工工時、機械臺班的實時錄入與自動核算。
- 建立成本責任矩陣,將費用控制目標分解至項目經理、采購員、施工隊長,實行績效掛鉤。

三、北京地區特殊考量
北京地區因環保政策嚴格(如重污染天氣停工)、運輸限行、人工成本高(日均工價超800元),附加費用控制需特別關注:
- 優先選擇京津冀區域加工基地,減少跨省運輸;
- 采用低VOC環保型防火涂料,符合《DB11/1391》地方標準,避免驗收風險;
- 利用BIM+無人機巡檢替代部分現場監理,降低管理成本。
四、結論
鋼結構廠房附加費用的控制,本質是設計標準化、采購集約化、施工精益化、管理數字化的系統工程。通過標準化設計減少非標支出,通過集中采購平抑價格波動,通過BIM與信息化手段實現全過程動態管控,可有效將附加費用控制在總造價的18%以內,實現“降本不降質”的可持續目標。
