馬牙槎的進退尺寸如何控制(馬牙槎的進退尺寸控制是砌體結構中構造柱的關鍵環節)
砌體結構中,馬牙槎的進退尺寸控制是構造柱施工的關鍵步驟,這一過程涉及到對馬牙槎插入深度和拔出位置的精確測量與調整,以確保墻體的穩定性和強度,需要根據設計要求和現場實際情況確定馬牙槎的插入深度,這個深度通常由構造柱的承載力、墻體材料的性質以及預期的荷載等因素決定,在馬牙槎插入后,需要對其進行定位和固定,確保其在墻體中的穩定位置,這通常通過使用鋼筋或木楔等工具來實現,在墻體砌筑完成后,需要進行馬牙槎的拔出工作,這個過程也需要精確控制,以避免對墻體造成不必要的損傷,馬牙槎的進退尺寸控制是確保砌體結構安全馬牙槎的進退尺寸如何控制
馬牙槎的進退尺寸控制是砌體結構中構造柱施工的關鍵環節,直接影響墻體與構造柱的咬合強度和抗震性能。其核心原則為“先退后進、對稱交錯、尺寸精準”,確保混凝土澆筑后形成牢固的“榫卯式”連接。
一、進退尺寸標準
馬牙槎的進退尺寸通常為60mm,即每槎從構造柱邊凹進或凸出60mm。這一尺寸是現行規范的通用要求,既能保證足夠的咬合面積,又便于施工操作。部分高標準項目或抗震設防區可能要求進退深度不小于80mm(如2025年新規擬調整方向),但60mm仍是主流實踐標準。
二、高度控制
每個馬牙槎沿高度方向的尺寸不宜超過300mm,通常與砌塊高度模數匹配,常見為200mm、250mm或300mm。例如,使用250mm高的加氣塊時,每砌筑一皮即形成一個馬牙槎段。高度控制旨在確?;炷翝仓軐?,避免因過高導致振搗不實或蜂窩麻面。

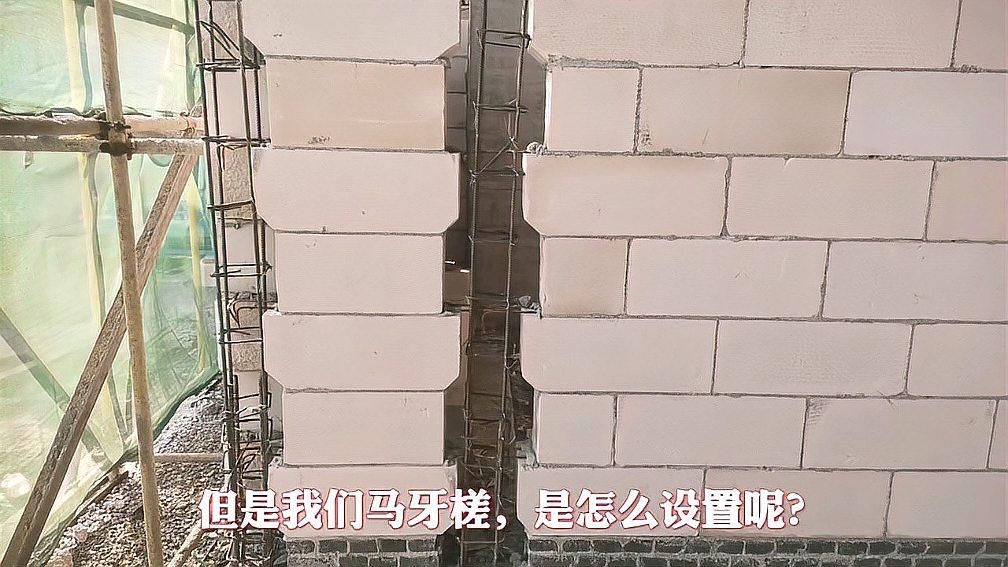

02:31墻體砌筑成馬牙槎,設置的要點和節點鄭工來了

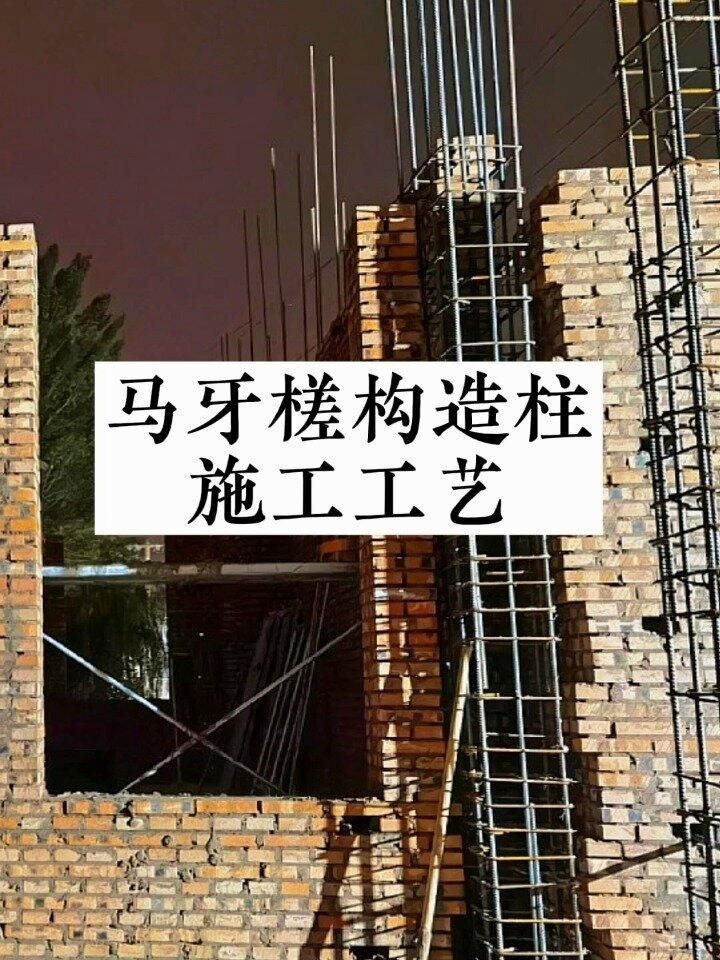

01:24構造柱磚墻馬牙槎高度要求文知傳習者三、施工順序:“先退后進”的意義
馬牙槎必須遵循“先退后進”原則,即在構造柱根部第一段先向外退60mm砌筑,再向內進60mm,形成鋸齒狀接口。這一做法可增強構造柱根部與基礎的連接面積,提高抗剪能力,防止地震作用下柱根破壞。同時,上下槎口應對稱設置,保證受力均勻。
四、拉結筋設置
沿馬牙槎高度方向,每500mm應設置2Φ6水平拉結筋,鋼筋兩端伸入墻體不少于1000mm(抗震區要求),末端設90°彎鉤,嵌入灰縫中居中放置。拉結筋與馬牙槎協同作用,進一步提升墻體整體性。
五、質量控制要點
- 垂直度誤差≤2mm:使用線墜或激光儀控制,確保槎口整齊;
- 槎口清理:澆筑前清除殘留砂漿,避免形成隔離層影響咬合;
- 模板加固:構造柱支模時嚴禁穿墻螺桿穿過加氣塊,應采用柱內對拉方式;
- 頂部收口:最后一槎頂部留45°~60°斜角,便于混凝土密實填充。
00:3300:00/00:331.施工順序介紹2.鋼筋綁扎和砌墻3.馬牙槎的構造和留拉結筋4.混凝土澆筑和注意事項要不要我整理一份馬牙槎施工檢查清單,幫你逐項核對現場質量?
如何確保馬牙槎的尺寸精準?
馬牙槎施工中常見錯誤有哪些?
馬牙槎進退尺寸60mm的依據是什么?
